Nouvelle usine – 2020

DMS Group (DMS Imaging, DMS Wellness, DMS Biotech), a récemment lancé la construction de sa nouvelle usine à Gallargues (30).

Bâtie sur un terrain d’une superficie totale de 16 800 m², cette future unité de production représentera une surface plancher de 5 500 m² (2 600 m² de bureaux, 1 400 m² de production et 1 500 m² dédiés au stockage et aux expéditions). Le site disposera de 115 places de parking, accueillera environ 150 salariés et devrait voir le jour en 2020.

Cette nouvelle usine va permettre de répondre aux besoins du marché et d’augmenter considérablement les capacités de production.

Découvrez en fil rouge via cette actualité l’avancement des travaux de construction →

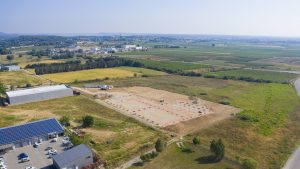

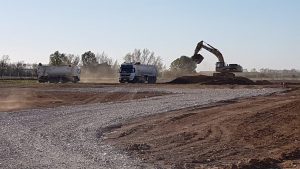

  • 26 mars 2019

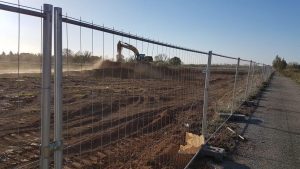

Installation de la base de vie et décapage du terrain
Début du terrassement (décaissement pour les fondations)

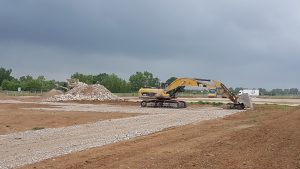

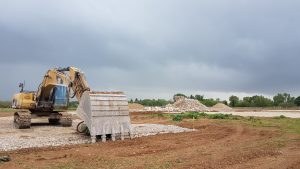

  • 24 avril 2019

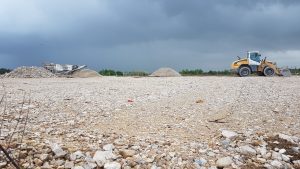

Le chantier avance comme prévu avec notamment la mise en place du tout venant sur l’ensemble de la surface des dalles et la présence d’un concasseur pour préparer le tout venant. Fin de cette opération pour le 15 mai.

La seconde partie du mois de mai sera consacrée au coulage des dalles.

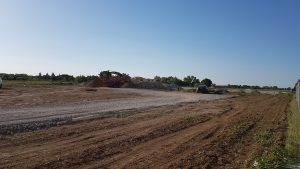

  • 06 mai 2019

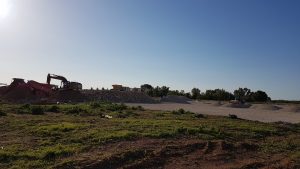

Préparation du tout venant toujours en cours, le chantier progresse selon le programme prévu.

  • 21 juin 2019

DMS Imaging a posé la première pierre de sa future usine en présence de :

Mme. Vivette Lopez, Sénatrice du Gard,
M. Fabrice Verdier, Conseiller Régional et représentant de Mme. Carole Delga pour La Région Occitanie / Pyrénées-Méditerranée,
M. Eric Giraudier, Président de la CCI du GardM. Jean-Baptiste Estève, Président de la Communité de Communes de Rhôny Vistre Vidourle
M. Freddy Cerda, Maire de Gallargues-le-Montueux
M. David Finck, Directeur Général Euryale Asset Management
Mme. Ethel CAMBOULIVES, Directrice Eiffage agence Languedoc-Roussillon

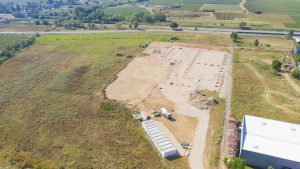

  • 11 juillet 2019

Prises de vues du chantier par drone.

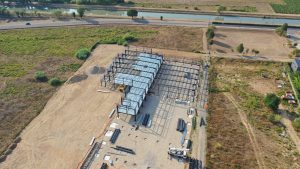

  • 24 juillet 2019

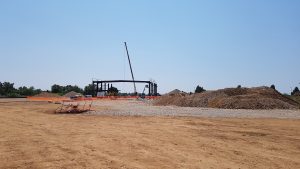

Arrivée de la charpente sur le site de construction et début du montage.

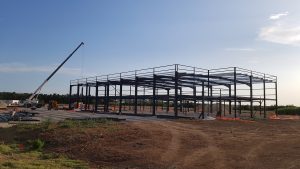

  • 02 août 2019

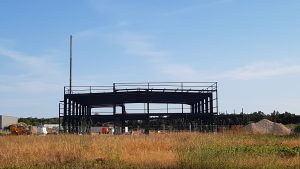

La structure de la nouvelle usine commence à prendre forme avec la charpente qui est toujours en cours de montage. La fin de cette phase est prévue pour le 20 septembre, après quelques semaines de congés pour les monteurs.

  • 28 août 2019

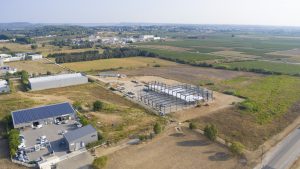

Prises de vues du chantier par drone.

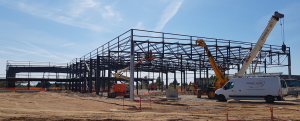

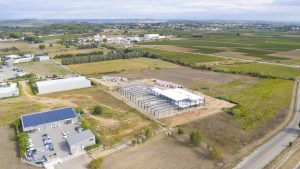

  • 26 septembre 2019

La structure du bâtiment est maintenant achevée. Les matières en vue de la couverture du bâtiment arrivent sur le chantier.

Les prochaines étapes consistent à préparer les tranchées préalable à la chape avec en parallèle la couverture du bâtiment (toit / façade).

Prises de vues du chantier par drone.

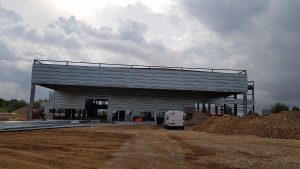

  • 25 octobre 2019

La structure métallique est achevée et la couverture du bâtiment est finalisée. Prochainement les menuiseries extérieurs seront posées.

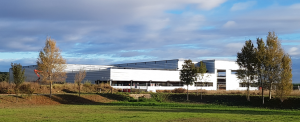

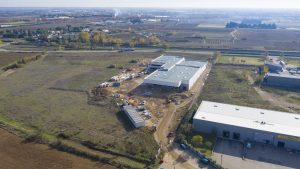

  • 05 novembre 2019

Malgré les intempéries le chantier avance et le mois de novembre doit se concrétiser avec la pose d’une des deux dalles.

  • 28 novembre 2019

Les dalles sont coulées et les menuiseries extérieures sont en cours. Dès janvier les travaux d’espaces verts commenceront.

  • 25 décembre 2019

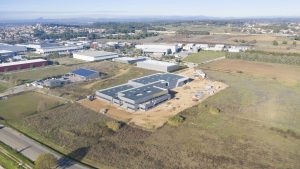

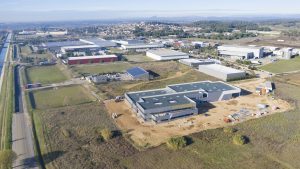

Vue aérienne de l’usine – décembre 2019

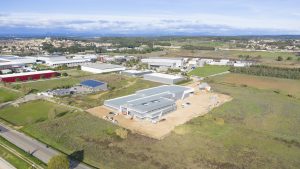

  • 19 février 2020

Les travaux se poursuivent comme prévu au planning initial. Les espaces internes commencent à apparaître progressivement.

En ce moment a lieu le montage des murs ainsi que les habillages internes des murs extérieurs.

Courant février il est prévu de poser les sols souples, l’ascenceur et quelques cloisons.
Courant Mars, les travaux se poursuivront avec notamment le début des travaux extérieurs de voieries.
